m |
Substituição de chaminé modular metálica por chaminé "NEGARRA" de dupla parede com isolamento. |
23.895,75Kz |
||
Reabilitação energética de instalação de aquecimento, através da desmontagem, com meios manuais e mecânicos, da chaminé existente, de até 20 m de altura, instalada no exterior do edifício e substituição por chaminé modular metálica, de parede dupla, modelo GC-25 PLUS "NEGARRA", parede interior de aço inoxidável AISI 316L de 80 mm de diâmetro e parede exterior de aço inoxidável AISI 304, com isolamento entre paredes através de manta de fibra cerâmica de alta densidade de 25 mm de espessura, instalada no exterior do edifício, para caldeira de pé com câmara de combustão atmosférica, de biomassa. |
Unitário |
Ud |
Descrição |
Rend. |
Preço unitário |
Importância |
mt20cmn321p |
Ud |
Material auxiliar para montagem e fixação dos tubos de parede dupla, modelo GC-25 PLUS "NEGARRA", de 80 mm de diâmetro interior. |
1,000 |
959,68 |
959,68 |
mt20cmn320pc |
m |
Tubo de parede dupla, modelo GC-25 PLUS "NEGARRA", composto por parede interior de aço inoxidável AISI 316L de 80 mm de diâmetro e parede exterior de aço inoxidável AISI 304, com isolamento entre paredes através de manta de fibra cerâmica de alta densidade de 25 mm de espessura, temperatura de trabalho de 450°C e picos de temperatura até 1000°C, pressão de trabalho até 5000 Pa, segundo EN 1856-1, com o preço incrementado em 10% relativamente a acessórios, peças especiais e módulos finais. |
1,000 |
21.113,01 |
21.113,01 |
mq07gte010a |
h |
Autogrua de braço telescópico com uma capacidade de elevação de 12 t e 20 m de altura máxima de trabalho. |
0,070 |
4.252,29 |
297,66 |
mo002 |
h |
Oficial de 1ª instalador de aquecimento. |
0,625 |
365,86 |
228,66 |
mo094 |
h |
Ajudante de instalador de aquecimento. |
0,625 |
233,36 |
145,85 |
% |
Meios auxiliares |
2,000 |
22.744,86 |
454,90 |
|
% |
Custos indirectos |
3,000 |
23.199,76 |
695,99 |
|
Custo de manutenção decenal: 5.973,94Kz nos primeiros 10 anos. |
Total: |
23.895,75 |
Referência e título da norma |
Aplicabilidade (1) |
Obrigatoriedade (2) |
Sistema (3) |
EN 1856-1:2009 |
1.3.2010 |
1.3.2011 |
|
Chaminés - Requisitos para chaminés metálicas - Parte 1: Componentes do sistema das chaminés |
(1) Data de entrada em aplicação da norma harmonizada e início do período de coexistência
(2) Data final do período de coexistência / entrada em vigor da marcação CE
(3) Sistema de avaliação da conformidade
Caderno de encargos

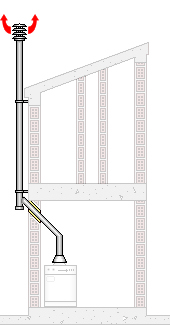

UNIDADE DE OBRA ZTB005: SUBSTITUIÇÃO DE CHAMINÉ MODULAR METÁLICA POR CHAMINÉ "NEGARRA" DE DUPLA PAREDE COM ISOLAMENTO. CARACTERÍSTICAS TÉCNICAS Reabilitação energética de instalação de aquecimento, através da desmontagem, com meios manuais e mecânicos, da chaminé existente, de até 20 m de altura, instalada no exterior do edifício e substituição por chaminé individual modular metálica, formada por tubo de parede dupla, modelo GC-25 PLUS "NEGARRA", composto por parede interior de aço inoxidável AISI 316L de 80 mm de diâmetro e parede exterior de aço inoxidável AISI 304, com isolamento entre paredes através de manta de fibra cerâmica de alta densidade de 25 mm de espessura, temperatura de trabalho de 450°C e picos de temperatura até 1000°C, pressão de trabalho até 5000 Pa, instalada no exterior do edifício, para evacuação dos produtos da combustão da caldeira de pé com câmara de combustão atmosférica, de biomassa. Incluindo p/p de tês, joelhos, adaptadores, abraçadeiras, suportes murais, módulos finais e demais acessórios necessários. Totalmente montada, ligada e testada. CRITÉRIO DE MEDIÇÃO DE PROJECTO Comprimento medido desde o arranque da conduta até à parte superior do deflector, segundo documentação gráfica de Projecto. CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA DO SUPORTE. Verificar-se-á que a sua localização corresponde com a de Projecto. Verificar-se-á a existência de aberturas e negativos nas lajes e elementos estruturais a atravessar. PROCESSO DE EXECUÇÃO FASES DE EXECUÇÃO. Desmontagem da chaminé e dos seus acessórios. Remoção e armazenamento do material desmontado. Limpeza dos restos da obra. Carga mecânica do material desmontado e os restos de obra para camião ou contentor. Implantação e traçado da chaminé. Disposição de tubos e acessórios. Montagem da chaminé. Fixação da chaminé ao paramento. CONDIÇÕES DE FINALIZAÇÃO. A conduta será estanque. A evacuação dos produtos da combustão será correcta. CONSERVAÇÃO E MANUTENÇÃO. Será protegida contra golpes. CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO Medir-se-á, desde o início da conduta até a parte superior do módulo final, o comprimento realmente executado segundo especificações de Projecto. |
Espere, por favor
A executar processo...
