CTA010 |
m² |
Parede autoportante de painéis metálicos. |
9.465,86Kz |
Parede autoportante de estacas-prancha metálicas sobrepostas, recuperáveis, de 600 mm de largura de perfil, 8 mm de espessura e módulo de resistência de 242 cm³/m de parede; até uma profundidade de 5 m, em terreno de areias. |
Unitário |
Ud |
Descrição |
Rend. |
Preço unitário |
Importância |
mt07tmt010a |
m² |
Estaca-prancha recuperável para 25 utilizações formada por perfis de aço laminado com forma trapezoidal, de 600 mm de largura de perfil e 8 mm de espessura, com um módulo resistente de 242 cm³/m de parede; sistema de união através sobreposição. |
1,000 |
770,32 |
770,32 |
mq07gte010c |
h |

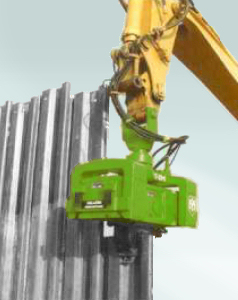

Autogrua de braço telescópico com uma capacidade de elevação de 30 t e 27 m de altura máxima de trabalho. |
0,287 |
7.430,10 |
2.132,44 |
mq03tab010 |
h |
Martelo percutor de duplo efeito, com motor. |
0,286 |
21.831,65 |
6.243,85 |
mo089 |
h |
Ajudante de estruturista. |
0,378 |
353,55 |
133,64 |
% |
Custos directos complementares |
2,000 |
9.280,25 |
185,61 |
|
Custo de manutenção decenal: 283,98Kz nos primeiros 10 anos. |
Total: |
9.465,86 |
Caderno de encargos

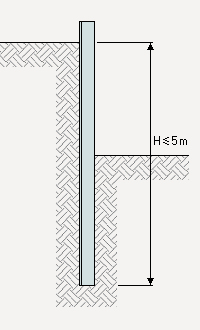

UNIDADE DE OBRA CTA010: PAREDE AUTOPORTANTE DE PAINÉIS METÁLICOS. CARACTERÍSTICAS TÉCNICAS Montagem de parede autoportante através de estacas-prancha metálicas sobrepostas, cravadas no terreno de forma provisória, até alcançar no máximo 5 m de profundidade em terreno de areias, formada por perfis metálicos de aço laminado, com forma ondulada de 600 mm de largura de perfil, 8 mm de espessura e módulo de resistência de 242 cm³/m de parede. Inclusive extracção e desmontagem das estacas-prancha. CRITÉRIO DE MEDIÇÃO DE PROJECTO Superfície medida segundo documentação gráfica de Projecto. CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA DO SUPORTE. Antes de proceder aos trabalhos de perfuração, todas as linhas de cabo aéreas que afectem a zona de trabalho serão desviadas e também serão eliminados ou modificados todos os elementos enterrados que interfiram directamente com os trabalhos ou que, pela sua proximidade, possam afectar a estabilidade do terreno durante o processo de execução da parede. PROCESSO DE EXECUÇÃO FASES DE EXECUÇÃO. Disposição de guias. Cravação das estacas-prancha. Extracção das estacas-prancha. CONDIÇÕES DE FINALIZAÇÃO. O conjunto será monolítico. CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO Medir-se-á a superfície realmente executada segundo especificações de Projecto. |
Resíduos gerados
Código LER |
Tipo |
Peso (kg) |
Volume (l) |
17 04 05 |
Ferro e aço. |
3,960 |
1,886 |
Resíduos gerados: |
3,960 |
1,886 |
